1、確定后澆帶的施工時間宜在兩側結構混凝土成型42天后,即待兩側混凝土收縮變形基本完成再進行。
2、后澆帶免拆模板網可采用連續式、間歇式或后澆式等形式。
3、施工前對于接縫面應用鋼絲刷清理并鑿毛,好是鑿去表面砂漿層,完全露出新鮮混凝土,根據混凝土澆筑的速度在接縫面4、上再涂刷一層聚合物水泥漿料,但每次涂刷的超前量不宜過長,以免失去結合層的作用。
后澆帶免拆模板網的設置可按照常規后澆帶的設置原則進行。

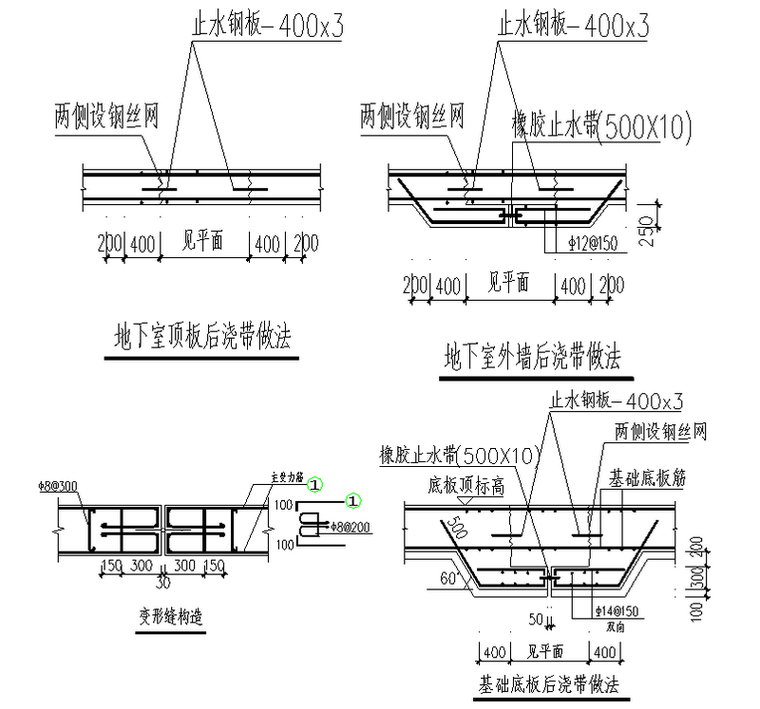

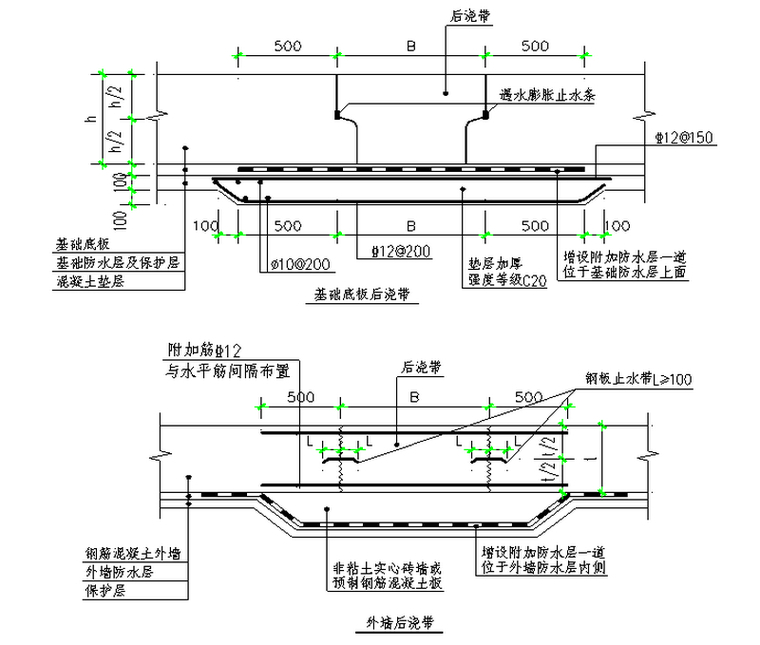

5、后澆帶界面部位宜設置外貼式止水帶、埋設膨脹止水條或涂刷聚合物水泥漿料。
6、澆帶免拆模板網寬度宜為2000mm,并應在其兩側用密孔鋼(板)絲網將帶內混凝土與帶外混凝土分開。
7、混凝土澆筑應采用二次振搗法,以提高密實性和界面的結合力。
8、后非沉降的膨脹加強帶可在兩側補償收縮混凝土澆筑28d后再澆筑,大體積混凝土的膨脹加強帶應在兩側的混凝土中心溫度降至環境溫度時再澆筑。
后澆帶免拆模板網的選擇:
1、基礎底板、下反梁采用磚模。

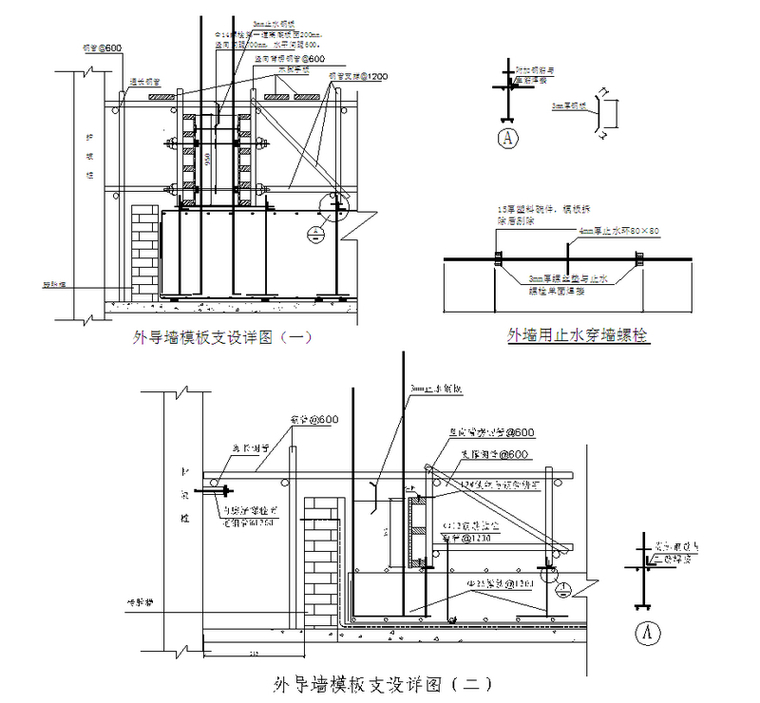

2、墻體:地下室內外墻、高層、多層主體采用15mm多層木模板組合。地下部分外墻及人防臨空墻采用φ14止水穿墻螺栓,其他墻為普通穿墻螺栓。
3、柱模板:地下部分用15mm的多層木模板與木方配置。

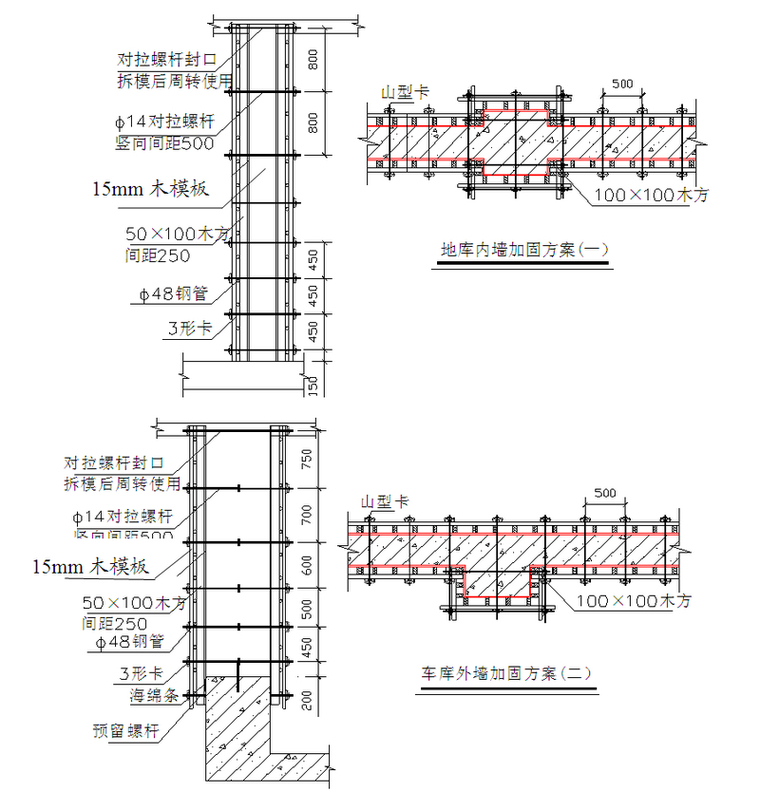

4、頂板:面板采用15mm的覆膜多層板,格柵采用50×100木方,每間距一米增加一根垂直工字鋼龍骨,地下室采用900間距支撐采用鋼管腳手架,標準層采用1200間距鋼管腳手架。
5、樓梯、梁:樓梯、梁模板采用15mm的多層木模板+木方體系。高層部分采用定型樓梯模板。
6、其他部分均采用15mm的多層不模板與木方配置。
